Conheça mais sobre o case

EDP BRASIL

PREPARAÇÃO

Revisão dos requisitos do projeto, planejamento logístico e mobilização das equipes de instalação

Garantir que todos os recursos necessários, materiais e equipes estejam prontos e disponíveis.

EXECUÇÃO DE INFRAESTRUTURA

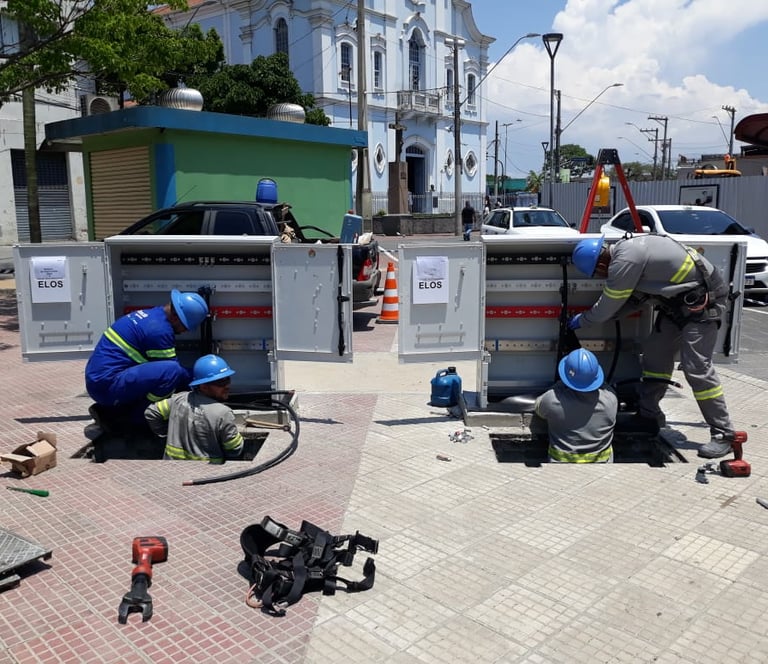

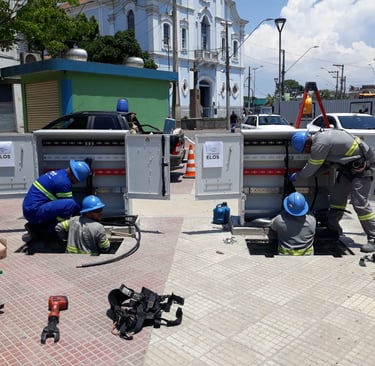

Instalação de 6 transformadores pedestais.

Transformadores em operação para suportar a distribuição de energia de média tensão.

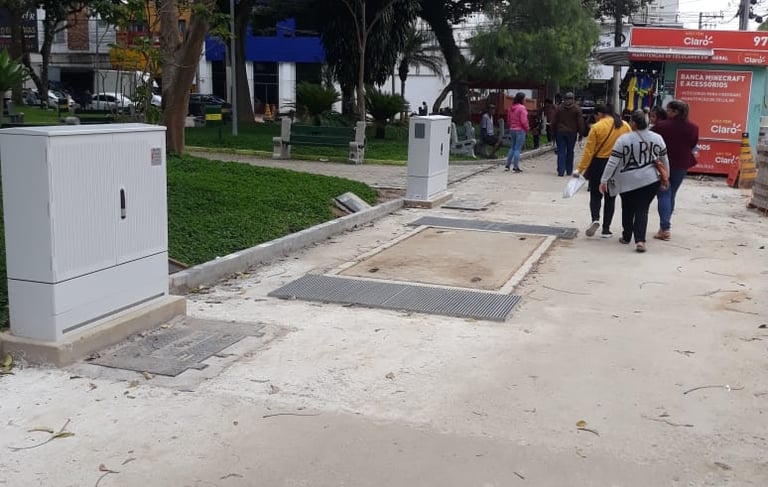

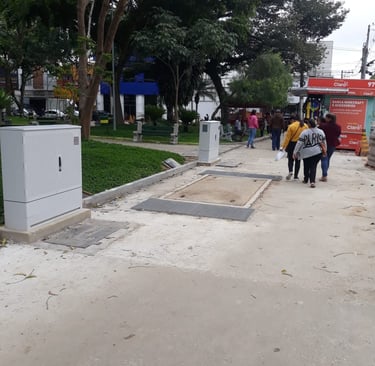

Instalação de 12 quadros de distribuição pedestal.

Facilitar a distribuição de energia elétrica em toda a rede

Instalação de 18 mergulhos em rede de 13.8 kV

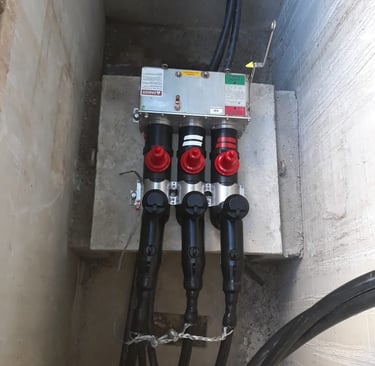

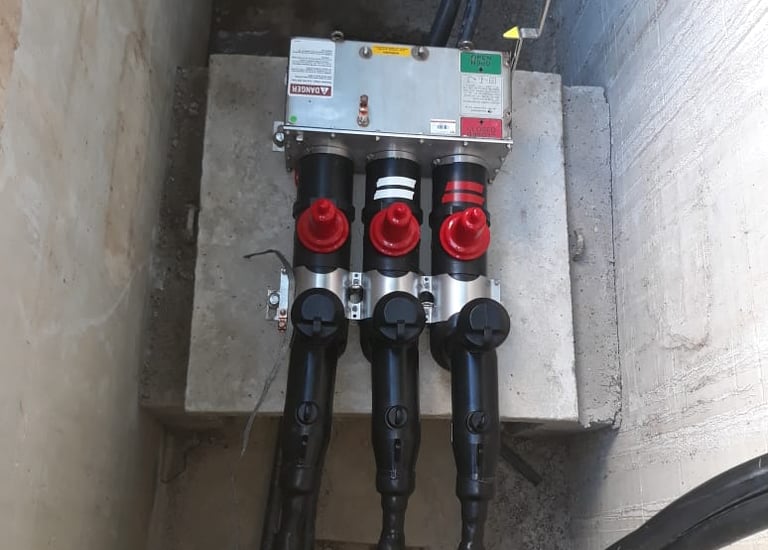

Instalação de 2 chaves submersíveis de 630 A.

ESTRUTURAÇÃO

FINALIZAÇÕES & TESTES

Montagem de desconectáveis de 200 A e 600 A.

Lançamento de cabos de 240 mm² para rede de 13.8 kV, totalizando 3 km.

Lançamento de cabos de baixa tensão, totalizando 2 km

ENTREGA DO PROJETO

Realização de testes de VLF para avaliar a integridade dos cabos e componentes instalados

Certificar que todos os componentes da rede atendem aos padrões de qualidade e segurança

Comissionamento e startup das redes de média tensão (MT) e baixa tensão (BT).

Garantir que as redes estejam prontas para operação segura e eficiente, com todas as verificações e testes necessários realizados.
