Conheça mais sobre o case

EDP BRASIL

PREPARAÇÃO

Detalhamento das etapas e identificação dos principais marcos

Alocação de recursos e organização do cronograma de trabalho

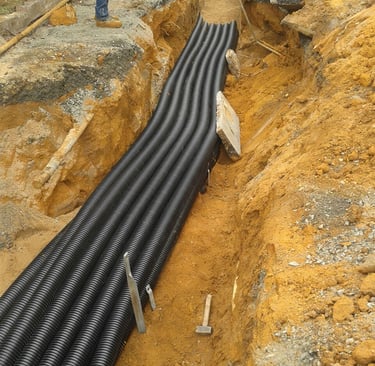

Execução de escavação e aterro de valas para a instalação do banco de dutos e caixas de passagens para as redes de média tensão (MT).

Preparação do terreno e infraestruturas subterrâneas prontas para a passagem dos cabos de média tensão.

EXECUÇÃO DE INFRAESTRUTURA

Instalação de 10 poços de inspeção para a rede de média tensão (MT).

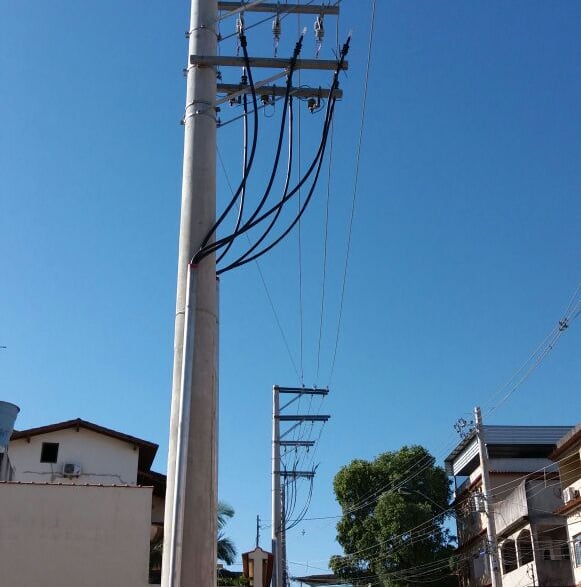

Instalação de 4 mergulhos em rede de 13.8 kV.

Garantir a proteção dos cabos de média tensão em pontos críticos da infraestrutura.

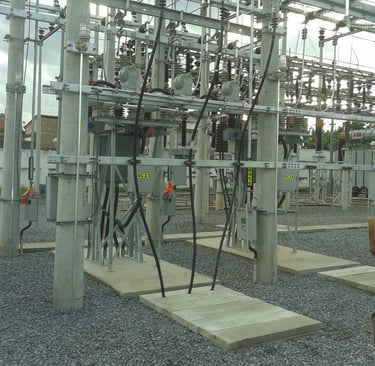

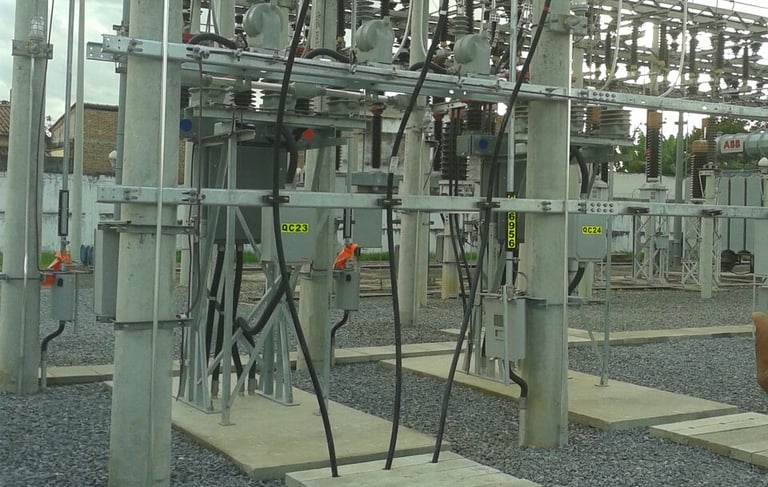

Montagem de desconectáveis de 200 A e 600 A para a rede elétrica.

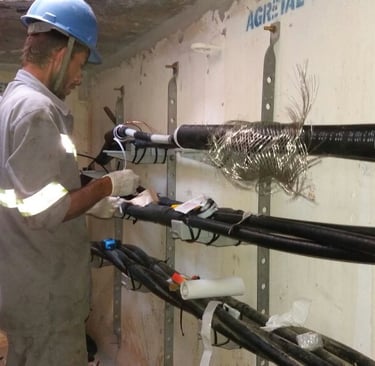

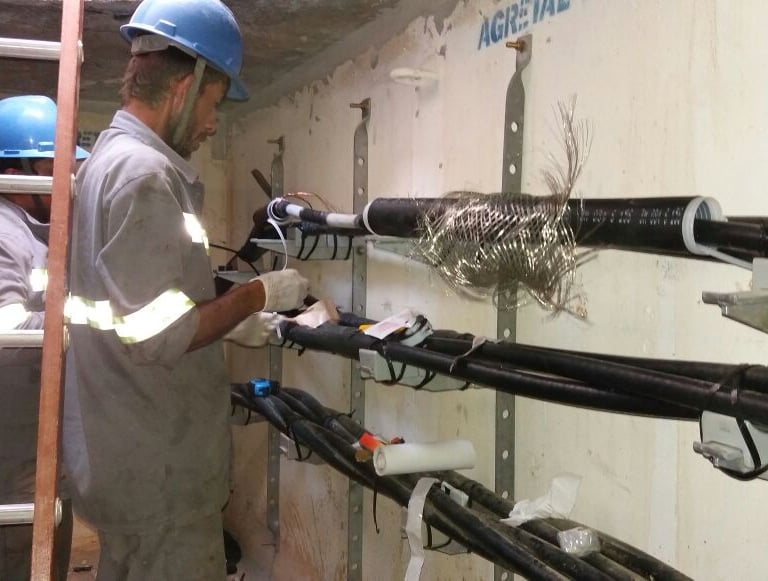

Lançamento de cabos de 240 mm² para redes de 13.8 kV e 34.5 kV, totalizando 400 metros.

Estabelecer a conexão elétrica segura e confiável para a distribuição de média tensão.

ESTRUTURAÇÃO

FINALIZAÇÕES & TESTES

Testes de VLF realizados para verificar a integridade e a qualidade dos cabos e componentes instalados.

Garantir a conformidade com os padrões de segurança e qualidade, evitando falhas futuras.

ENTREGA DO PROJETO

Procedimentos finais de comissionamento e startup das redes de média tensão (MT) e baixa tensão (BT).

Garantir que a infraestrutura esteja pronta para operação, com todas as verificações e certificações necessárias concluídas.
