Conheça mais sobre o case
EDP BRASIL




PREPARAÇÃO
Definição do escopo do projeto, planejamento logístico, aquisição de materiais e mobilização das equipes de trabalho.
Assegurar que todos os recursos necessários estejam disponíveis e coordenados para o início das atividades.
Execução de escavação e aterro de valas para instalação de banco de dutos e caixas de passagens para redes de média tensão (MT).
Preparação do terreno com infraestruturas subterrâneas prontas para a instalação segura da rede de MT. Preparação do terreno e infraestruturas subterrâneas prontas para a passagem dos cabos de média tensão.


EXECUÇÃO DE INFRAESTRUTURA

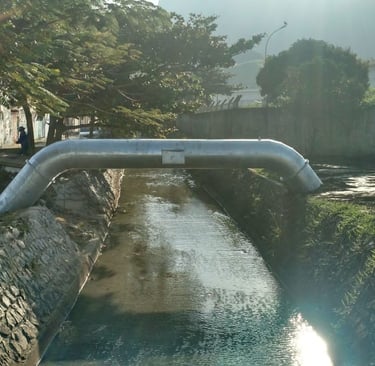

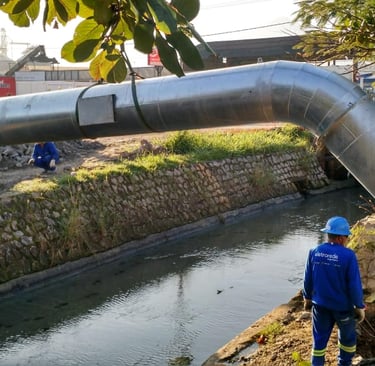

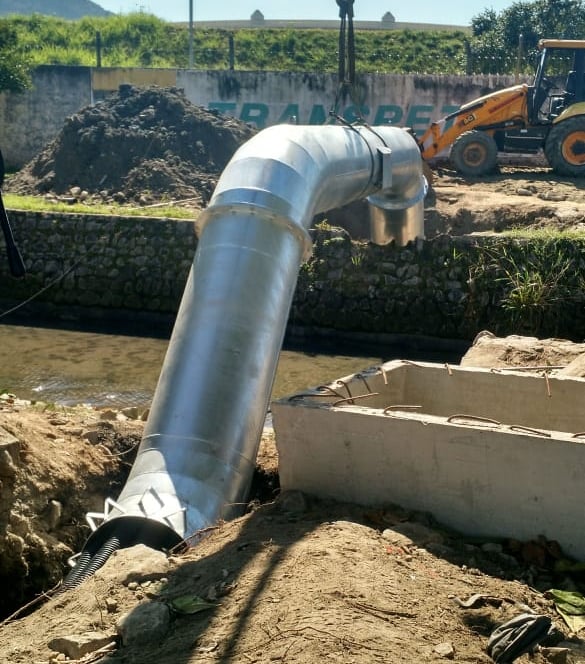

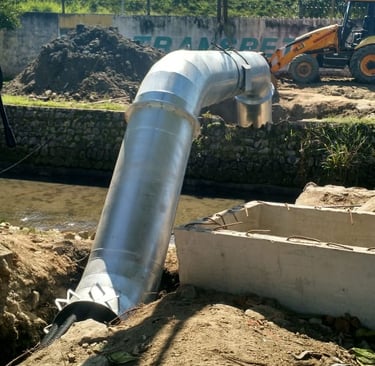

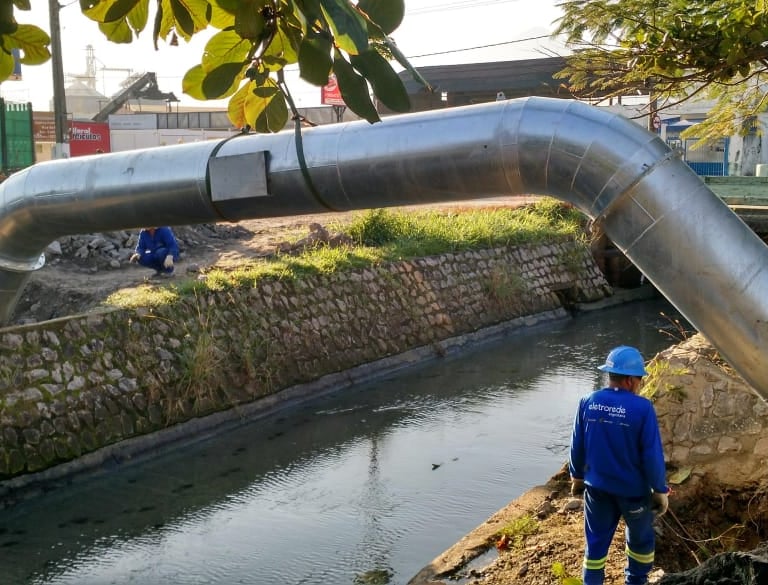

Execução de travessia eletromecânica sob córrego com 10 metros de largura
Assegurar a continuidade da rede de MT sob o córrego, sem interferências ou interrupções.

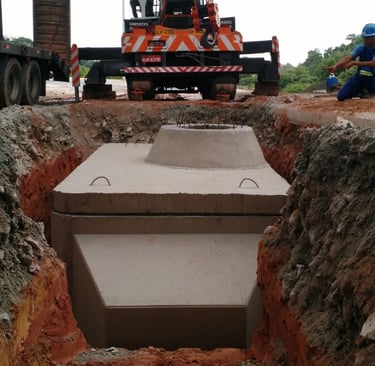

Instalação de 5 poços de inspeção para a rede de média tensão (MT).


Instalação de 10 mergulhos em rede de 13.8 kV.
Montagem de desconectáveis de 200 A e 600 A para a rede elétrica.

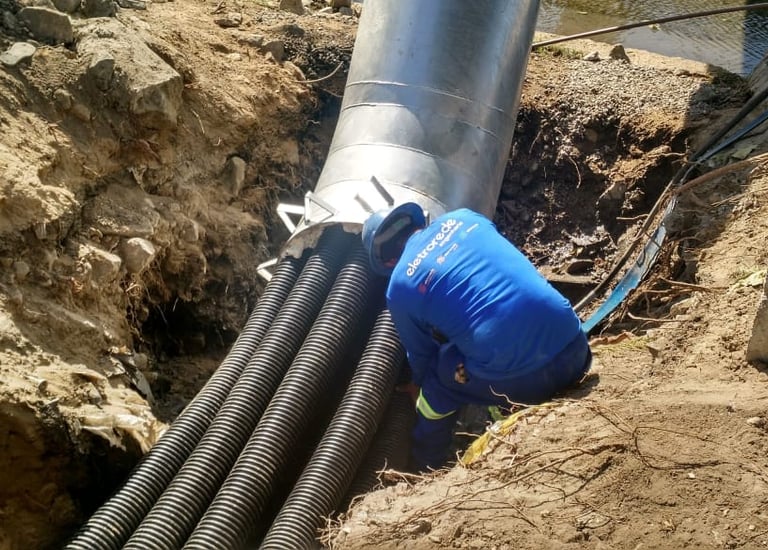

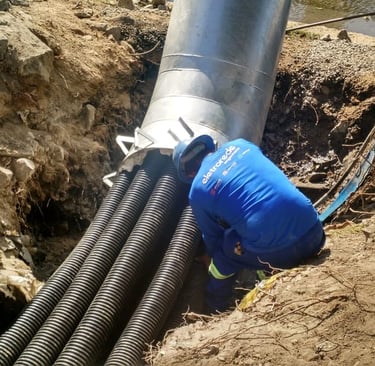

Lançamento de cabos de 240 mm² para redes de 13.8 kV e 34.5 kV, totalizando 1.2 km.
Estabelecer uma conexão elétrica segura e confiável para a distribuição de média tensão, garantindo o fluxo adequado de energia.
ESTRUTURAÇÃO
FINALIZAÇÕES & TESTES
Testes de VLF realizados para verificar a integridade e a qualidade dos cabos e componentes instalados.
Certificar que todos os componentes da rede atendem aos padrões de segurança e qualidade, evitando falhas futuras.


ENTREGA DO PROJETO
Procedimentos finais de comissionamento e startup das redes de média tensão (MT) e baixa tensão (BT).
Assegurar que as redes estejam prontas para operação, com todas as verificações de conformidade e testes realizados.
