Conheça mais sobre o case
GM


PREPARAÇÃO
Desenvolvimento do projeto de engenharia detalhado para a implementação de redes subterrâneas e sistemas eletromecânicos na planta fabril.
Projeto técnico aprovado que atenda a todas as especificações de segurança e eficiência, servindo como guia para a execução do trabalho




EXECUÇÃO DE INFRAESTRUTURA

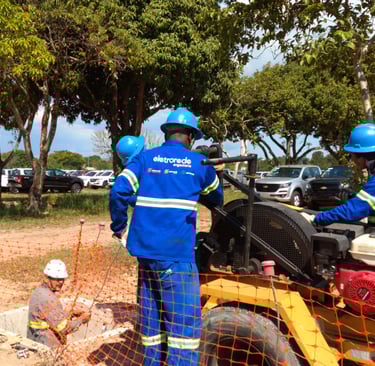

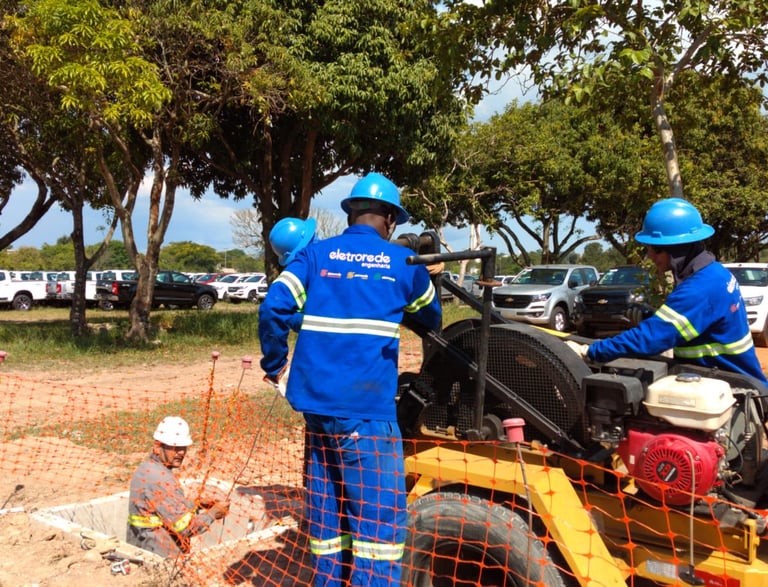

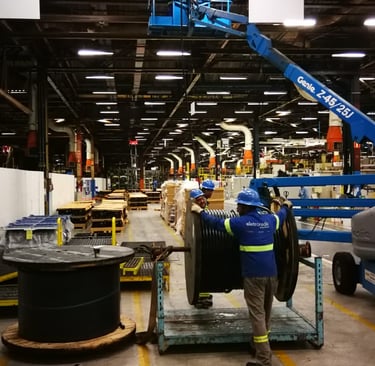

Construção civil de redes subterrâneas, totalizando 1.6 km de extensão.
Infraestrutura subterrânea completa e pronta para a instalação de cabos e equipamentos elétricos.
Execução de construção eletromecânica interna na planta fabril, cobrindo uma extensão de 800 metros.

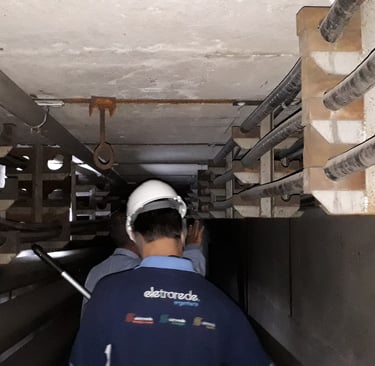

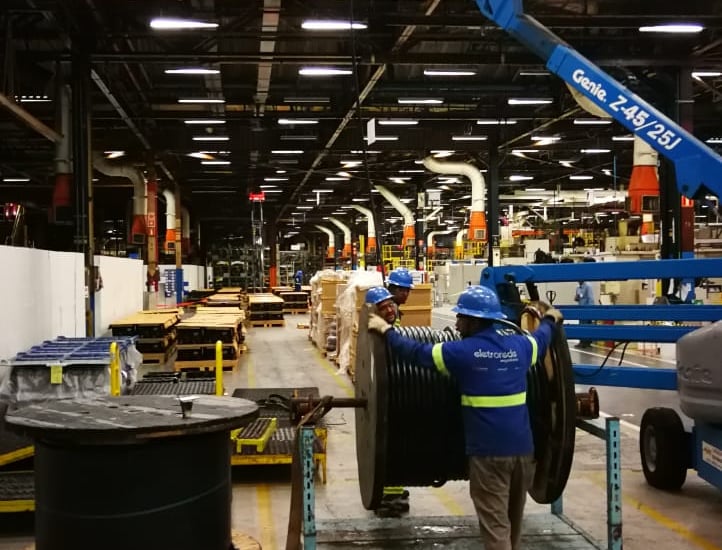

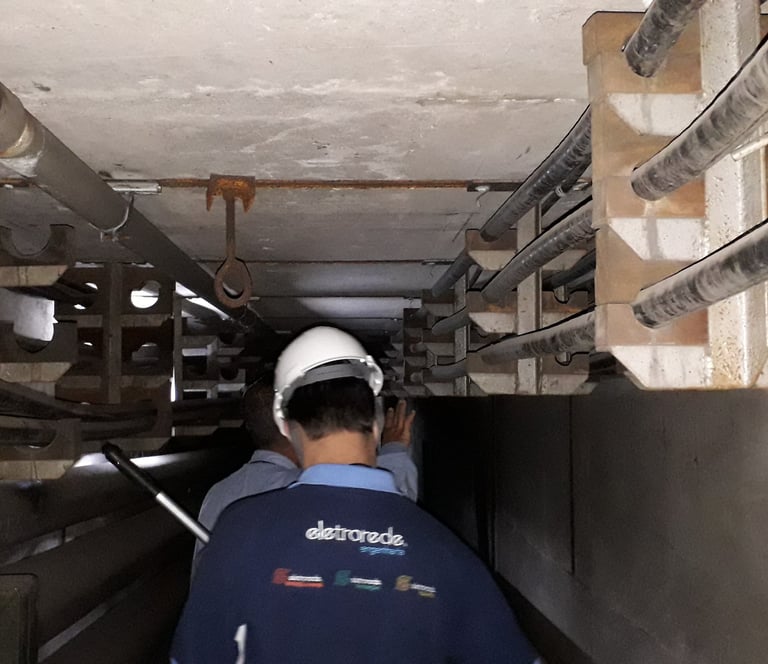

Lançamento de 4 circuitos de 13.8 kV, com um total de 20 km de cabos de 240mm².
Cabos de média tensão devidamente instalados, garantindo uma conexão elétrica segura e eficiente entre as subestações e os pontos de distribuição.
Remoção de cabos antigos de média tensão (MT), totalizando 18 km de cabos.
Infraestrutura limpa e livre de materiais antigos, pronta para a integração com novos sistemas.
ESTRUTURAÇÃO
FINALIZAÇÕES & TESTES
Procedimentos de comissionamento e startup de 4 subestações de energia.
Subestações operacionais, garantindo a distribuição de energia de forma segura e eficiente para toda a planta.


ENTREGA DO PROJETO
Realização de ensaios com VLF e medição da Tangente Delta para garantir a qualidade e a integridade dos cabos instalados.
Certificação da integridade dos cabos e da conformidade dos sistemas instalados com os padrões de qualidade e segurança.
