Conheça mais sobre o case

MONTANA URBANISMO

PREPARAÇÃO

Revisão de todas as especificações do projeto e elaboração do plano de execução, incluindo cronogramas, logística e alocação de recursos.

Mobilização de equipamentos e materiais no local.

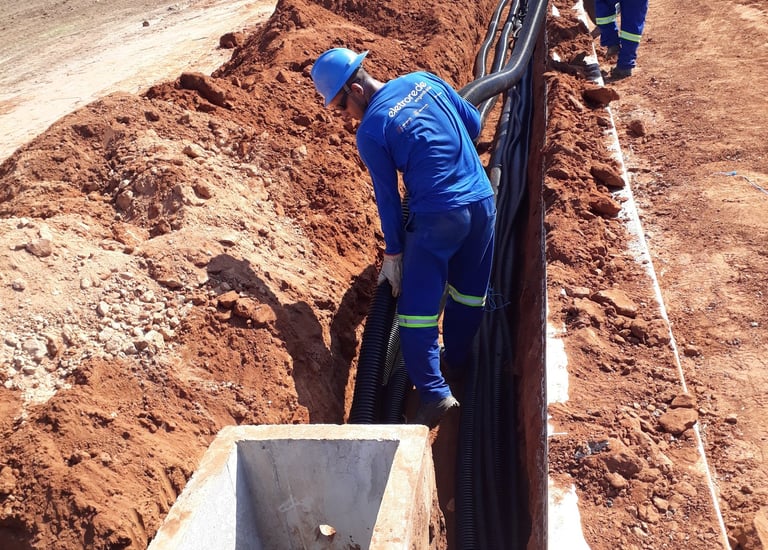

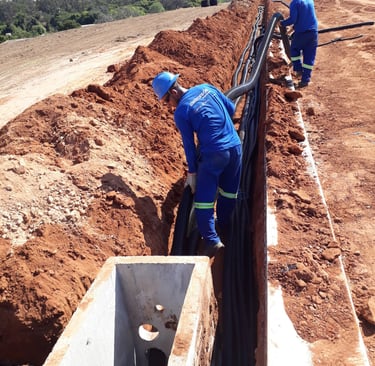

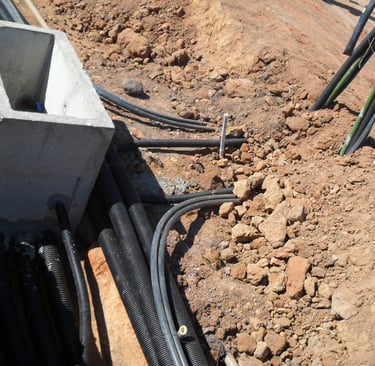

Início da escavação e aterro de valas para a instalação de bancos de dutos e caixas de passagem para as redes de baixa tensão (BT), telefonia e iluminação ornamental.

EXECUÇÃO DE INFRAESTRUTURA

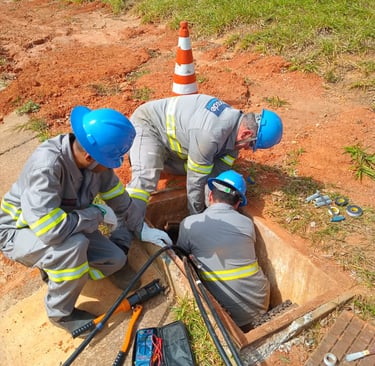

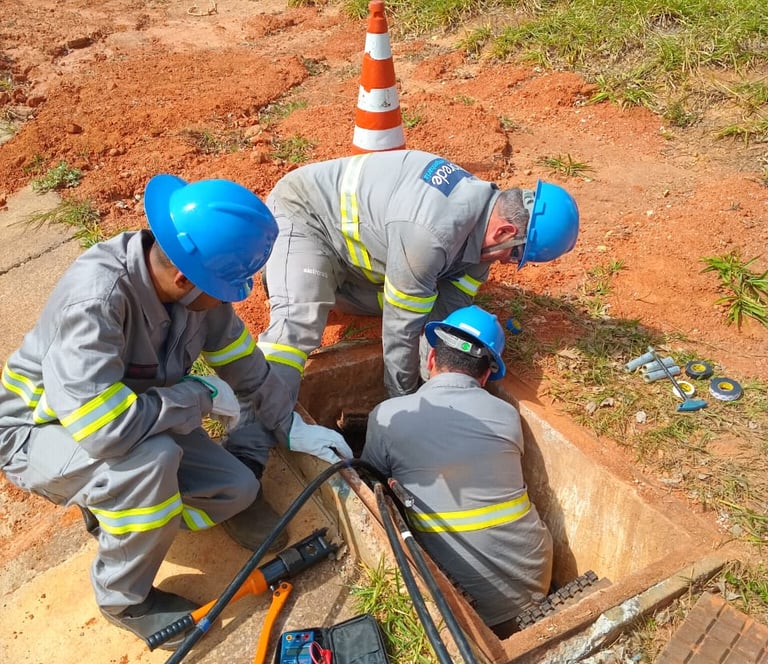

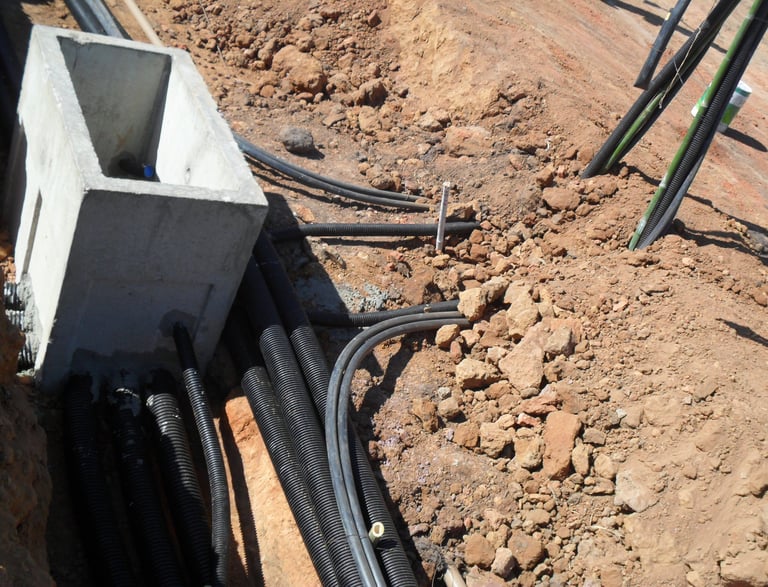

Nessa estapa, fizemos a execução de 85 caixas de passagem para a rede de baixa tensão (BT) e 76 caixas de passagem para telefonia e dados.

Inciando a instalação de 06 quadros de distribuição pedestal (QDP).

Juntamente da instalação de 86 postes de iluminação ornamental.

Finalizando com a implantação de 44 postes de concreto para suportar a estrutura eletromecânica.

Fizemos a implementação da estrutura eletromecânica para redes de média tensão (MT) e baixa tensão (BT), abrangendo 139 postes.

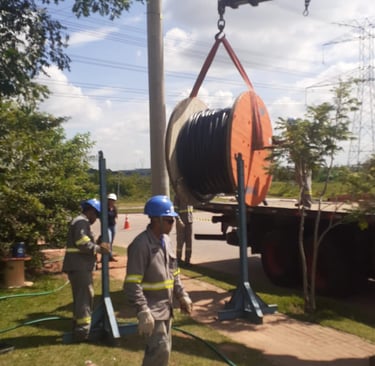

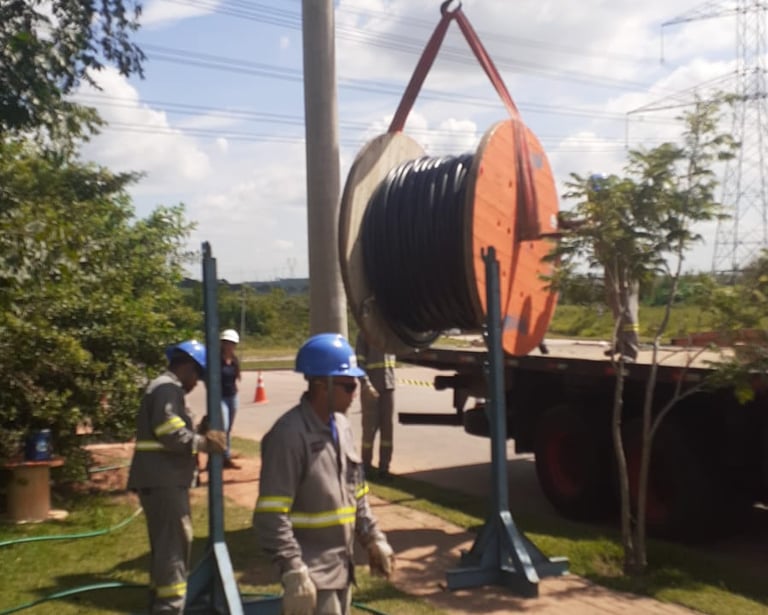

Iniciando o lançamento de 700 metros de cabos de média tensão (MT) trifásicos com neutro (3F+N).

E também o lançamento de 1,5 km de cabos de baixa tensão (BT) trifásicos com neutro (3F+N).

ESTRUTURAÇÃO

FINALIZAÇÕES & TESTES

Iniciamos a instalação de 08 transformadores para redes de média e baixa tensão, mais a i nstalação de 41 conjuntos de iluminação pública.

Agora inicia-se a instalação de 06 mergulhos em rede de 13.8 kV.

Em sua etapa final, existe o acompanhamento do processo de interligação e energização junto à concessionária, garantindo a operação segura e eficiente da rede.

ENTREGA DO PROJETO

Nessa etapa realizamos a revisão final, resoluções de quaisquer pendências, e depois de 24 meses, fizemos a entrega oficial do projeto.
